本网讯(记者 张鑫 通讯员 徐佳琪 李东)6月20日,东北电网“十四五”期间投资金额最大单体项目——巴林-奈曼-阜新500千伏输变电工程正式竣工投产。这也标志着辽宁省与内蒙古自治区在更大范围内整合优化配置了地区资源,增大新能源消纳空间,有效促进两地经济社会发展,对实现国家东北地区资源互补、助力东北振兴、保障东北地区迎峰度夏期间电力可靠供应具有十分重要的意义。

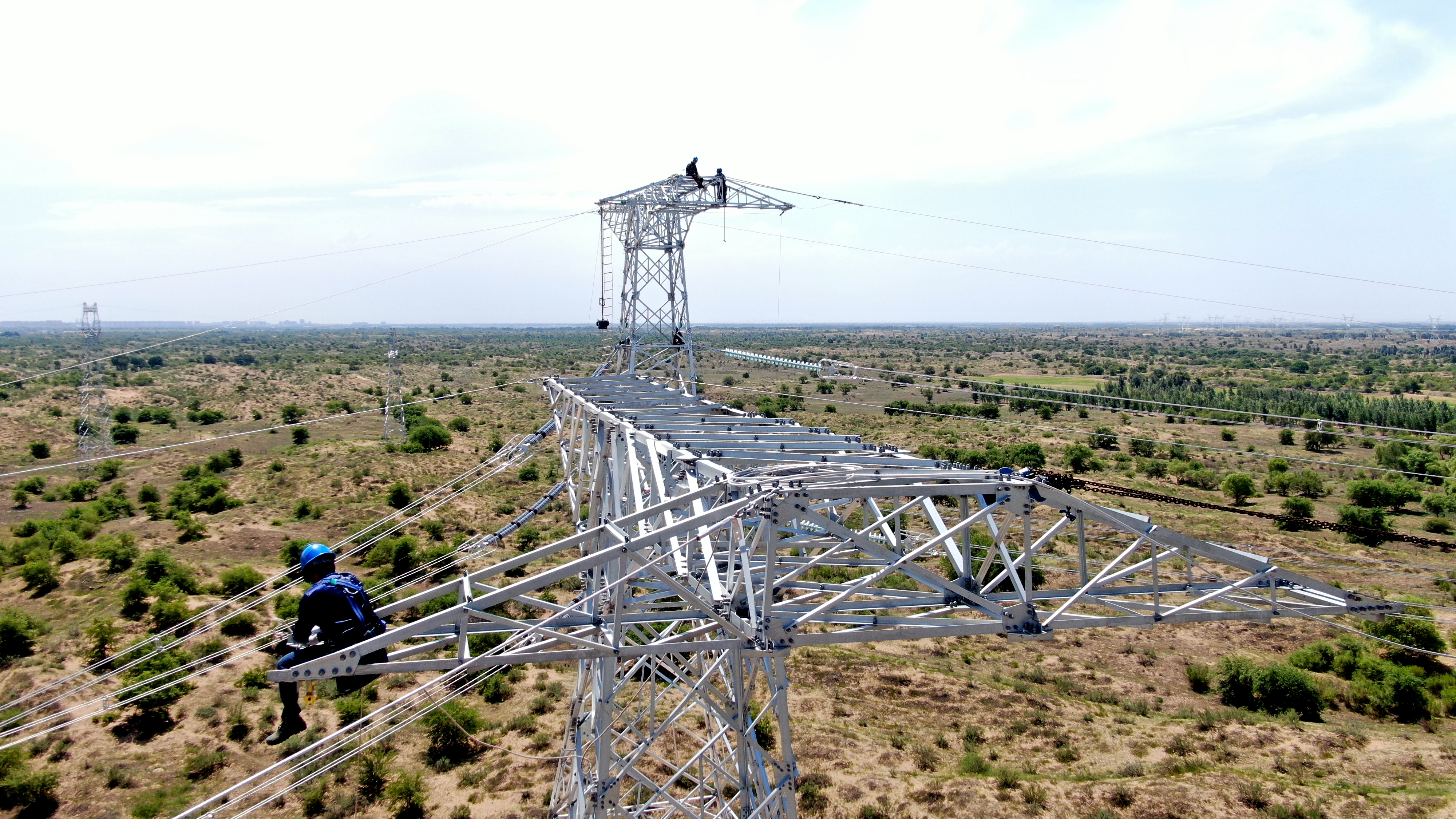

巴林-奈曼-阜新500千伏输变电工程施工现场
巴林-奈曼(金沙)-阜新500千伏输变电工程,是国家“十四五”规划重点工程之一,也是近年来国网蒙东电力主动服务融入内蒙古自治区作为国家重要能源和战略资源基地建设大局,加快推动能源绿色变革、打通绿色能源外送通道的深度实践。该工程起于赤峰巴林500千伏变电站,途经通辽奈曼(金沙)500千伏变电站,止于辽宁阜新500千伏变电站。全线按两条并行单回路架设,线路长度约718.3千米,在500千伏巴林变、奈曼变和阜新变扩建出线间隔,总投资23.45亿元。其中内蒙古段工程线路总长546.782千米,新建铁塔1334基,于2023年4月26日全面开工建设。

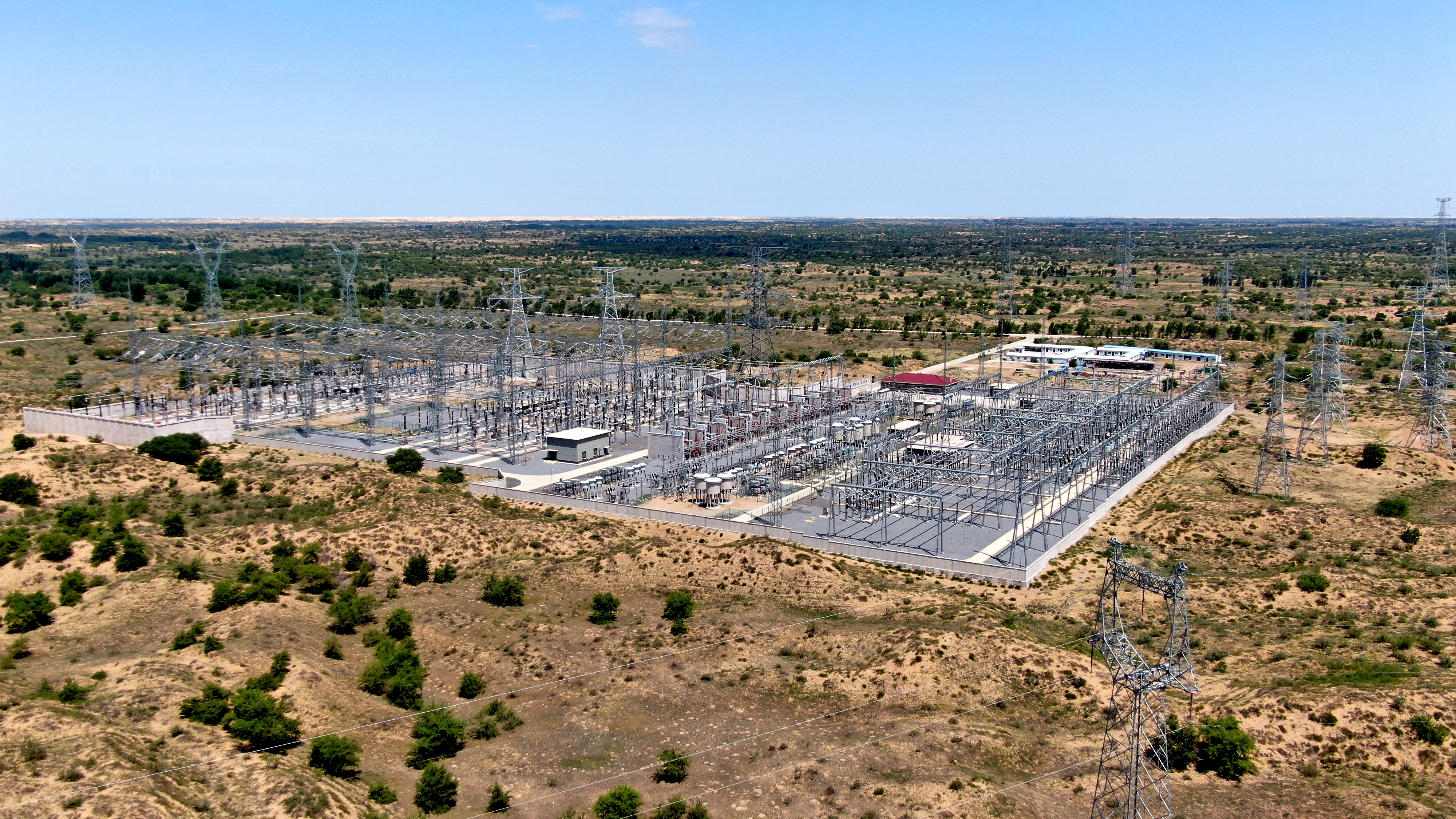

巴林-奈曼-阜新500千伏输变电工程线路部分

巴林-奈曼-阜新500千伏输变电工程金阜1号线施工现场
自工程规划建设以来,国网蒙东电力组建项目推进专班、专项协调工作组,加强与地方政府以及属地公司的沟通与联动,为工程推进保驾护航。该公司组织高效工程建设团队持续深化工程标准化建设,严格把控关键环节,确保施工工艺质量达标。现场采用“作业记录仪+布控球”双重配置,紧盯稳守现场安全底线,全面应用机械化开挖基础、智能化牵张设备防线等,提高机械化施工率,有效降低安全风险,提高建设效率。同时,将绿色发展理念融入工程策划、设计、施工、交付的建造全过程,开展绿色建造,节地、节能、节水、节材与环境保护统一协调,提高资源利用效率,切实保护生态环境。据了解,巴林-奈曼(金沙)-阜新500千伏输变电工程(蒙东段)荣获国家电网有限公司2023年度标杆工地项目。

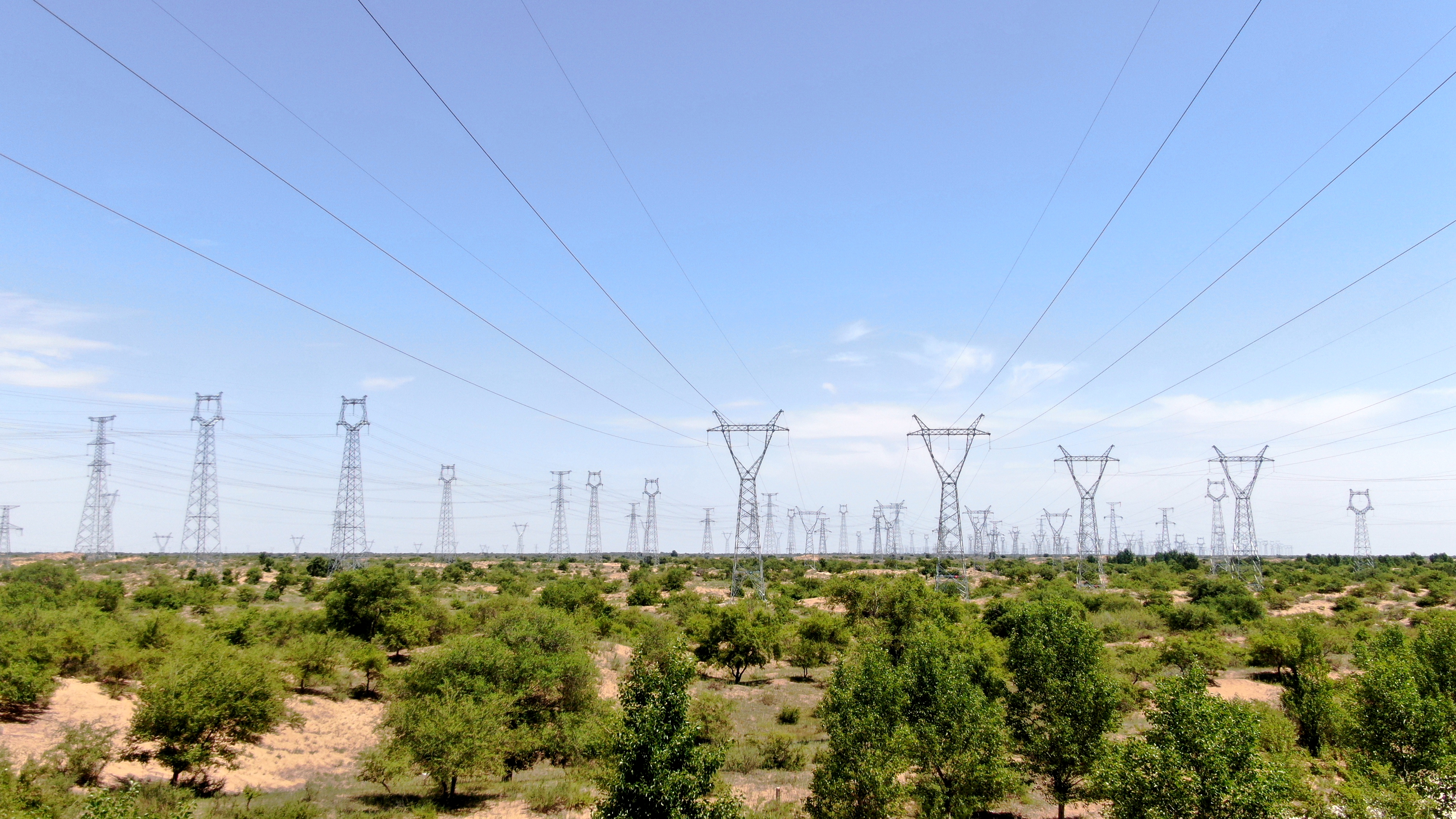

巴林-奈曼-阜新500千伏输变电工程巴奈线
巴林-奈曼(金沙)-阜新500千伏输变电工程投运后,内蒙古东部呼、兴、通、赤四盟市500千伏主网架实现互联互通,形成超高压一体化电网,提高鲁固特高压直流送电能力。同时,内蒙古地区新能源外送能力可提高300万千瓦,每年可替代燃煤495万吨,减排二氧化碳约1176万吨、二氧化硫22.8万吨,具有显著的节能减排效益,强力支撑内蒙古自治区新能源消纳,助推辽宁电网能源结构加快绿色转型。
