“报告值长,双击直流解锁成功。”5月27日5时,在锡盟换流站主控室,操作人员王春阳向当班值长王浩汇报。当天,国网蒙东电力圆满完成±800千伏锡盟换流站年度检修。
锡盟换流站是±800千伏锡盟—泰州特高压直流工程的送端站,自2017年9月投运以来已累计外送电量1858.46亿千瓦时,其中绿电496.68亿千瓦时。本次年度检修于5月17日开始,为期10天,涵盖一次、二次及辅助专业共30个作业面,作业项目超过300项。现场大型机械多、吊装作业多、交叉管控难度大,对现场安全管控提出了更高的要求。为确保检修安全有序推进,国网内蒙古超特高压公司靠前指挥,成立领导小组、技术监督组和现场指挥部,提前制订检修计划,对换流站检修关键环节实施精细化管控。
本次检修一项重要任务是极Ⅱ高YD-C相换流变压器修复后的站内组装与更换,对技术和精度要求很高。为了抢抓窗口期,这项工作在换流站正式停电检修前便已开始。作业人员需要将重达300余吨的换流变压器本体从装卸车上卸下,并组装好其他零部件。如何将这个庞然大物从车上安全卸下是他们要解决的第一个难题。
5月13日,换流变压器本体卸车工作开始。作业人员先在换流变压器本体底部搭设好支点,并在支点上铺设枕木,完全支撑起换流变压器本体。随后,他们用一根承重50吨的吊带将固定换流变压器本体的横梁吊离,使装卸车与换流变压器本体分离,再用千斤顶顶升换流变压器本体,一层层拆除其底部的枕木,让换流变压器本体缓缓落地。历时一整天,卸车工作完成。
5月14日,检修专业人员开始为换流变压器安装网侧、阀侧套管。套管长7米、重3吨,需要垂直插入换流变压器本体,且保证对接精准、不发生机械碰撞,作业难度很大。作业人员先在套管两端绑好软吊绳,用吊车将套管吊至高空,再用链条葫芦将水平于地面的套管拉起,使其垂直于地面,并插入换流变压器顶端的升高座。
通过这种方式,作业人员用两天时间安装好了换流变压器的4根套管。此后,他们又陆续开展了换流变压器本体内检、真空注油、热油循环、电气试验等作业,完成本次换流变压器备用项全部组装工作。
本次检修还需要更换1号调相机转子。其中,难度最大、安全风险最高的一项作业是抽穿转子。5月18日9时,抽穿转子作业开始。为避免转子抽穿过程中可能导致的定子和转子碰撞风险,作业人员要先在励磁机平台上安装一个弧形滑板。“在抽穿转子前,我们要预先处理弧形滑板,将弧形滑板动摩擦因数控制在0.1~0.15之间,确保支撑转子的滑块在滑板上移动时没有卡涩情况。”现场技术监督安卫民介绍。

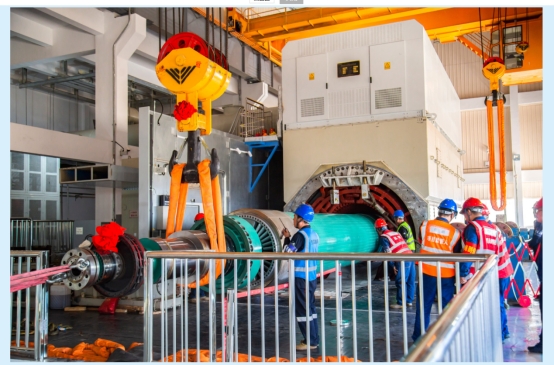

“全体就位,同步起升。”保护塑料皮、九层保护纸板及弧形滑板等设备自出线端贯入定子膛体后,现场起重指挥人员发出指令。随后,重达75吨的转子被两台50吨门式起重机同步抬吊起来。“在吊起转子时,我们需要用框式水平仪调整转子铁芯,确保起吊时平稳不晃动,使它与定子铁芯保持毫米级的同轴精度。”现场作业监管人张鹏介绍。在电动式链条葫芦的作用下,转子以每分钟1米的速度缓慢位移。1小时后,转子终于与定子分离开。
“请现场人员务必远离起重机,防止物体击打,起重机未停稳前不能随意走动。”抽穿转子作业开展期间,安全督查人员赵启桢在锡盟换流站主控室内,通过统一视频平台查看现场情况,并用对讲机提醒作业人员。换流站年度检修期间,国网内蒙古超特高压公司采用“布控球+电力作业记录仪+工业视频”的方式,及时查纠各类违章行为,保障作业现场安全。(孙嘉琪 张浩文 孙阔)
