内蒙古经济网-内蒙古财经综合性门户网
    新闻热线:0471-3285915    监督热线:0471-3285917     官方微博    关注公众号
        客户端
内蒙古商报社主办内蒙古新华报业中心主管
当前位置:内蒙古经济网要闻详细

蓝图变实景 通辽市国家第二批风电基地项目建设成功并网

时间:2024年05月22日 14:19:46 来源:内蒙古经济网  原创 大字 小字

  本网记者 张鑫

  “快”字当头抢进度,重大项目建设用实干彰显“进度”。伴随着京能国际500KV升压站开关合闸带电,标志通辽市国家第二批238万千瓦风电基地项目成功并网。而此时,距2023年7月19日风电项目开工建设,尚不到1年的时间,通辽238万千瓦风电基地项目便完成全部前期手续办理和施工建设,创下了业内建设速度的新纪录。

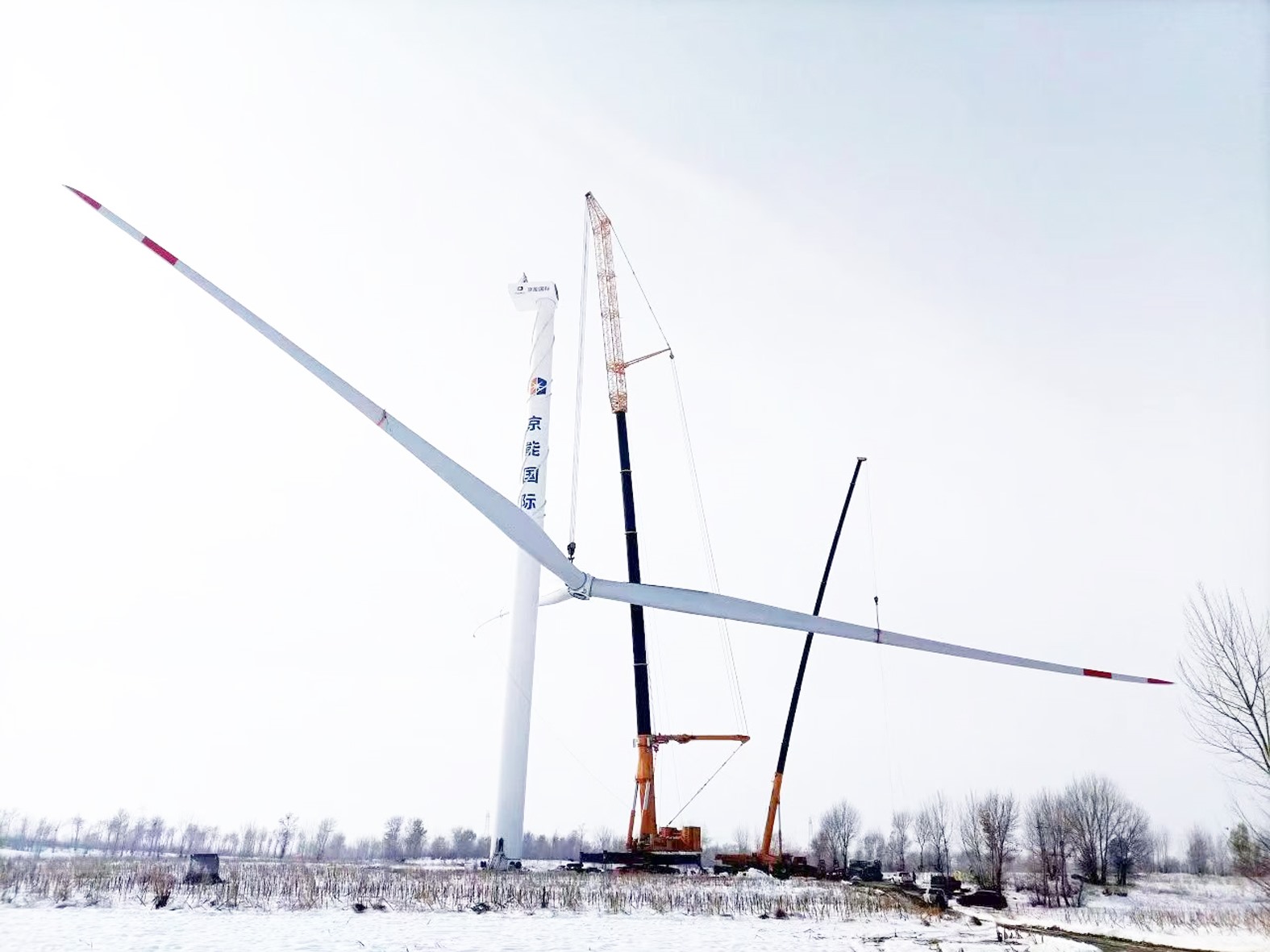

施工现场

  因地制宜谋划项目

  通辽238万千瓦风电基地项目是国家发展改革委、国家能源局确定的第二批以“沙戈荒”地区为重点的大型风电光伏基地项目,总投资177亿元,规划建设风电机组381台,配套新建500千伏升压站1座,新建500千伏出线1回,新建220千伏出线3回。

  通辽市风能资源丰富,70米高度年均风速达7—8.5米/秒,风功率密度达350—690瓦/平方米,理论发电量在2700—4000小时,属于国家二类风能资源区,具有风向稳定、单一、持续时间长、无破坏性风速等特点,利于大规模集中连片开发。

  近年来,根据通辽市风光资源禀赋和产业发展特点,通辽市委、市政府因地制宜提出了建设国家级现代能源经济示范市及蒙东重要能源基地的发展战略。目前,蒙东(通辽)风电装备制造产业基地初具规模,通辽市“风光”产业发展呈现强劲势头,标志着通辽新能源产业高质量发展迈出了新步伐!

  上下同心确保进度

  靠前指挥、部门协作、管家式服务……通辽市全程解决项目推进过程中遇到的赌点,获业主点赞。

  通辽市238风电基地项目建设是一个系统工程,涵盖范围广、涉及部门较多,规划选址、征地拆迁、运输调度、电网外送等,通辽市政府分管副市长和市能源局干部职工担当作为、全程负责基地前期相关要件取得及项目建设全周期的领办和服务,为基地企业提供所需服务。

  科尔沁区和科左后旗两个风电项目所在地政府及配套送出工程沿线旗县市区政府也把基地项目建设列为地重点、重大项目,相关旗县市区主要领导在多次深入建设现场调查了解工程建设中存在的困难同时,派出专职人员积极协调解决基地建设过程中出现的各种矛盾和问题,为基地建设的顺利实施奠定了基础。

  实干彰显通辽速度

  通辽市238风电基地项目由通辽科尔沁区138万千瓦生态治理风电基地项目和通辽科尔沁左翼后旗全域高质量零碳清洁能源装备100万千瓦荒漠治理风电工程项目组成。

  项目的顺利并网离不开国网蒙东公司提供坚强的网架支撑。为让新能源有“路”可走、“乘风”出市,国网蒙东公司克服了重重困难,开辟绿色通道,加快配套电网工程建设进度,确保新能源项目“建成即并网”,为通辽市238风电基地项目铺设外送的“高速路”,开创了史无前例的送电“加速度”。

  2022年9月,项目取得核准文件;2023年7月,项目开工建设;2023年8月13日开始风机基础浇筑,至2023年11月21日全部完成,用时100天;2023年9月14日开始风机吊装,至2024年4月30日全部完成,用时230天;2023年11月9日开工建设500kV汇集升压站,至2024年5月9日主变压器送电一次成功,用时183天。

  一组鲜活的数字,彰显了“通辽速度”。

  通辽能源局总工程师郭景华表示,在新能源开发规模不断扩大的同时,通辽市的新能源装备制造业发展势头强劲。该项目投产后,年可发电75亿千瓦时,经扎鲁特—青州±800直流特高压外送通道送至山东地区消纳,相当于满足受端地区超过300万户居民家庭用电需求,节约标煤261万吨,减少二氧化碳排放634万吨。

编辑:李姝廷

版权声明:内蒙古经济网版权所有,未经授权,请勿转载或建立镜像,违者依法必究。 本站违法和不良信息举报电话:0471-3285917   蒙ICP备2021003034号-1

Copyright © 2016- 内蒙古经济网 All Rights Reserved
