5月27日15时12分,伴随着35千伏相古变电站10千伏母线成功带电运行,青海330千伏玉树二回工程接入施工和保供电“大会战”宣告完成,这也标志着国网蒙东电力支援青海保供电工作圆满完成。
据了解,330千伏玉树联网工程于2013年建成投运,通过单回330千伏唐玛玉线与青海主网相连,有效支撑了玉树灾后恢复重建、民生改善以及区域经济社会发展。为了提升玉树地区供电能力,2023年8月,330千伏玉树二回线路工程开工建设,工程投运后,玉树电网与青海主网将形成双回路供电模式。国网蒙东电力支援保电就是为了配合玉树二回工程安全、高效投运。

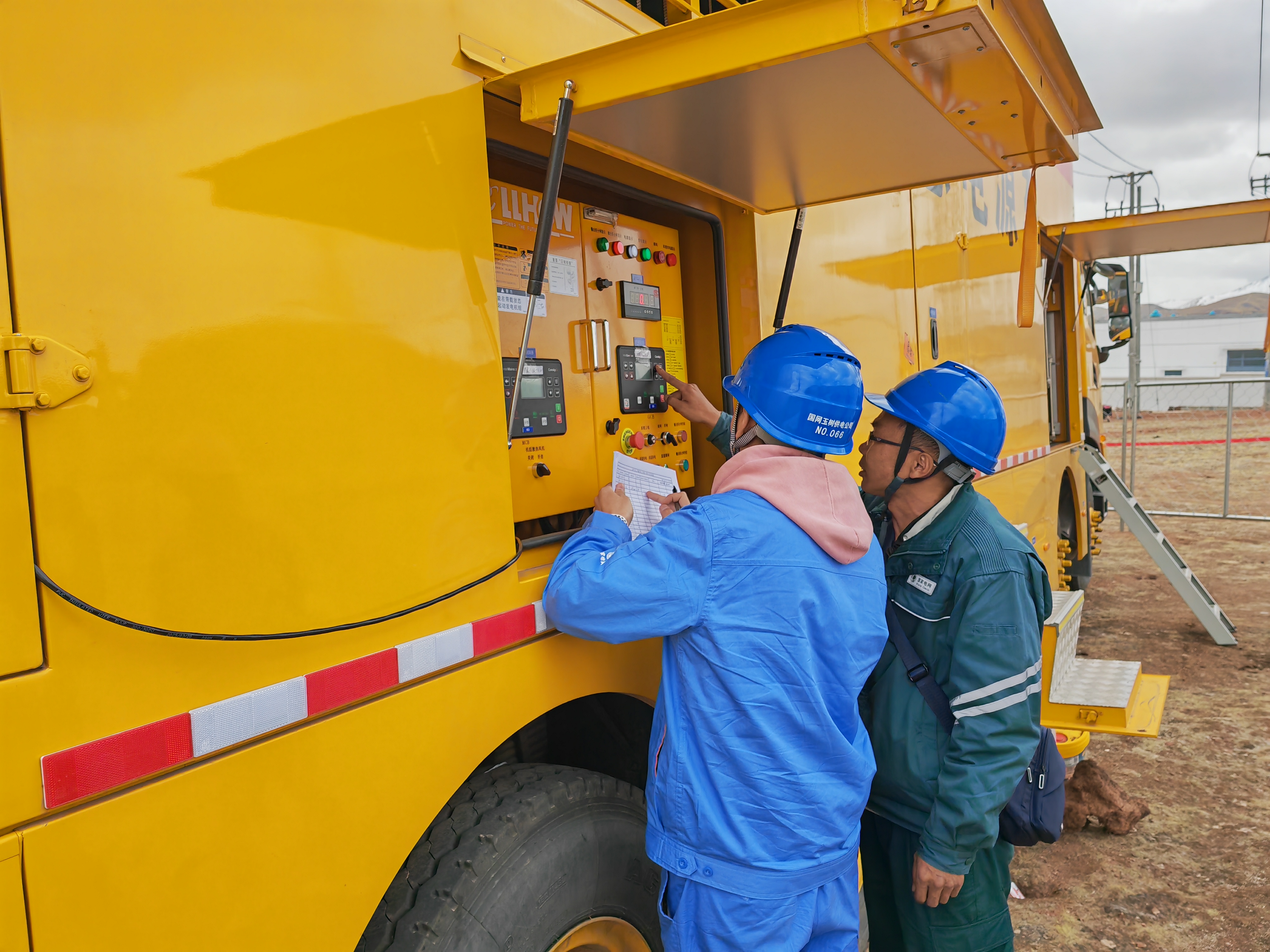

国网蒙东电力支援保电人员在现场操作发电车,保障麻莱县人民可靠用电
接到国家电网公司支援青海的部署后,国网蒙东电力党委高度重视,选派技术突出的16名保电人员,紧急调配6辆中压发电车,于5月4日出发,历时72小时驱车约3600公里,于5月7日抵达海拔4200米的青海玉树州曲麻莱县开展支援保电工作。到达保电地点后,该公司6台发电车分成两个集群,负责330千伏唐玛玉二线停电接入期间曲一线、曲三线和曲四线的供电保障。
国网蒙东电力16名支援保电人员克服高海拔带来的身体不适,每天在岗值守超15个小时,针对牧民用电高峰期,动态开展负荷管控,电压合格率保持99.5%以上,采集上线率高达93%。自9日至27日,6台发电车为2条10千伏线路所带的4000余用户供电,累计发电时长约3400小时,发电量累计84万千瓦时。
国网蒙东电力支援人员的保电工作得到当地党委政府和群众的充分肯定。保电人员先后受到曲麻莱县委、县工会等领导的慰问接见。曲麻莱县县长才旦在慰问现场动情地说:“蒙东电力人的专业与担当,守护了雪域高原的万家灯火。”(韩振安)
