5月28日至30日,国网蒙东兴安供电公司兴北变电工区三天连续作战70小时,成功打通66千伏兴双线、兴科线两条风电外送绿色通道,新增新能源输送能力达50兆瓦。

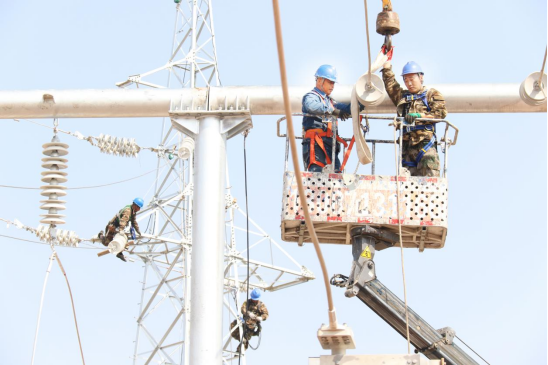

国网兴北变电工区打通两条绿电外送通道 王雄文 摄
5月28日起,双榆树220千伏、科尔沁66千伏变电站检修工作同步展开,各专业人员分工明确、协同作战,一次检修人员逐一紧固螺丝,确保设备连接稳固;二次检修人员反复核查设备参数,保障设备运行的精准性;试验人员仔细开展设备定检,严格把控设备质量关;运维人员同步开展特巡检查,及时发现潜在隐患,各专业人员昼夜奋战。同时,该工区组建联合验收组,实施从设备调试到并网验收的全流程管控,全力保障外送线路顺利投运。
5月30日深夜,随着科尔沁66千伏变电站内崭新的66千伏兴科线设备指示灯稳定亮起,电流源源不断注入兴鹭风电场。集控运维班技术骨干单海彬紧盯屏幕数据说:“电压稳定,负荷正常,这条‘绿电走廊’正式通车了!”在此之前,双榆树220千伏变电站66千伏兴双线已同步完成使命,将兴拓风电场的清洁能源稳稳接入主网。
国网兴北变电工区各专业人员分工明确、协同作战,完成多组设备投运 王雄文 摄
在双线投运中,该工区同步完成富裕66千伏变电站设备验收及检修任务。期间,变电运维、一次、二次、试验等多专业紧密协同,设备厂家、兄弟工区积极驰援。现场累计投入人员98人、车辆34台次,全员面对紧迫节点,昼夜轮班,经过3天近70小时持续奋战,圆满完成多组设备投运。
(李宗蔚)
